این محتوا را با هوش مصنوعی مطالعه کن :
ورود سرمایه به فرآیند ساختوساز، قرارگیری در چرخهای هوشمند، پیچیده و در عین حال پرتنش از تصمیمگیریهای مالی، حقوقی و فنی است. پروژه ساختمانی صرفاً یک فرآیند عمرانی نیست، بلکه یک بنگاه اقتصادی زودبازده با ریسک بالا محسوب میشود که کوچکترین بیتوجهی به ضوابط قانونی، مدلهای تخصیص ریسک در قراردادها و مقررات ملی ساختمان میتواند سرمایه اولیه کارفرما را با چالش توقف کارگاه، ادعاهای مالی حقوقی و حتی مسئولیتهای کیفری مواجه سازد. این سند راهنما، با هدف شفافسازی کامل مسیر ساخت، چارچوبی عملیاتی و مبتنی بر ضوابط نظام فنی و اجرایی کشور و استانداردهای شرایط عمومی پیمان ارائه میدهد تا کارفرمایان بتوانند با دیدی کاملاً مهندسی و حقوقی، پروژه خود را از گام صفر تا تحویل نهایی هدایت کنند.

گام صفر ساخت و ساز؛ چکلیست ضروری قبل از شروع پروژه ساختمانی
پیش از عقد هرگونه قرارداد اجرایی یا حتی سفارش نقشههای معماری، فاز صفر پروژه باید جهت ارزیابی امکانپذیری حقوقی، فنی و اقتصادی طی شود. شناسايی ریسکهای پنهان در این مرحله، مانع از اتلاف سرمایه در مراحل بعدی خواهد شد.
استعلامهای حقوقی ملک، سند و بررسی کاربری زمین
نخستین و حیاتیترین اقدام در فاز صفر، احراز قطعیت وضعیت ثبتی و حقوقی ملک است. بررسی سند مالکیت (ششدانگ، تکبرگی یا مشاع) و تطبیق دقیق ابعاد سندی با ابعاد وضع موجود زمین توسط کارشناس رسمی، گام اول الزامآور است. کارفرما باید از عدم وقوع ملک در طرحهای تعریض معابر (اصلاحی و عقبنشینی)، عدم قرارگیری در حریم تأسیسات شهری (دکلهای برق فشار قوی، خطوط انتقال گاز و آب) و نداشتن موانع قانونی در کمیسیونهای مربوطه مطمئن شود. همچنین استعلام نوع پهنهبندی طرح تفصیلی (مسکونی، تجاری، مختلط) حدود تراکم مجاز، سطح اشغال قابل احداث و تعداد طبقات را صراحتاً مشخص میسازد.
ارزیابی فنی اولیه: آزمایش ژئوتکنیک (مکانیک خاک) و عارضهسنجی همجواریها
مطالعات مکانیک خاک و آزمایش ژئوتکنیک، پایه اصلی محاسبات سازه و تعیین نوع فونداسیون است. براساس مقررات ملی ساختمان، برای پروژههای با متراژ و طبقات مشخص، حفر گمانههای حفاری جهت تعیین تیپ خاک، ظرفیت باربری، عمق آب زیرزمینی و پتانسیل روانگرایی الزامی است.
همزمان با آزمایش خاک، ارزیابی وضعیت ساختمانی و پایداری مجاورین (عارضهسنجی) انجام میگیرد. شناسایی نوع فونداسیون ساختمانهای همجوار، قدمت بنا، وجود چاههای جذبی متروکه در مرز مشترک و میزان قدمت دیوارها برای طراحی سیستم پایدارسازی گود (سازه نگهبان) ضروری است. بر طبق مبحث دوازدهم مقررات ملی ساختمان، مسئولیت کیفری و حقوقی حوادث ناشی از گودبرداری غیراصولی و نشست ساختمانهای مجاور، در وهله اول بر عهده کارفرما و مجری پروژه است.
هشدار حقوقی و ایمنی: شروع هرگونه عملیات خاکبرداری بدون دریافت گزارش رسمی ژئوتکنیک و نقشههای مصوب سازه نگهبان، خطای فاحش تلقی شده و در صورت وقوع حادثه، پوشش بیمهای مسئولیت مدنی را کاملاً با چالش مواجه میسازد.
برآورد مالی و پیشبینی بودجه شناور (Buffer Budget)
سرمایهگذاری در ساختوساز بدون لحاظ کردن نرخ تورم سالانه و هزینههای پیشبینینشده، رایجترین عامل توقف پروژههاست. برای دستیابی به ساختار مالی شفاف، کارفرما باید هزینهها را به دو دسته کلی تقسیم کند: هزینههای مستقیم (تخریب، گودبرداری، مصالح، دستمزدها) و هزینههای غیرمستقیم (تراکم شهرداری، نظام مهندسی، بیمه، انشعابات موقت و دائم، بالاسری).
فرمول فنی برای حفظ تعادل مالی کارگاه، تخصیص ۱۵ الی ۲۰ درصد از کل برآورد اولیه به عنوان «ذخیره احتیاطی یا بودجه شناور» است. این بودجه صرفاً جهت جبران نوسانات ناگهانی قیمت مصالح پایه (مانند میلگرد و بتن) و اجرای کارهای اضافی غیرقابل پیشبینی در فاز زیرزمین و گودبرداری به کار میرود.
مسیر اداری و مهندسی؛ مراحل اخذ مجوزها و نقشهها
فرآیند اداری اخذ جواز ساختمانی دارای مراحل قانونی مشخصی است که عدم رعایت ترتیب آنها موجب سردرگمی و طولانی شدن روند اداری میشود.
نقشه راه گامبهگام صدور پروانه تا شروع عملیات اجرایی به شرح زیر است:
ثبت درخواست و تشکیل پرونده: مراجعه به دفتر خدمات الکترونیک شهر یا شهرداری منطقه و ارائه مدارک مالکیت و هویتی.
بازدید کارشناس شهرداری: بررسی وضعیت موجود، کروکی ملک، بر و کف و عرض معبر توسط مأمور بازدید.
صدور دستور نقشه: تعیین پهنهبندی، تعداد طبقات مجاز، سطح اشغال و میزان اصلاحی براساس طرح تفصیلی.
طراحی و تأیید نقشههای معماری (فاز ۱): تهیه نقشههای معماری توسط طراح ذیصلاح و تأیید آن در شهرداری.
محاسبه و تسویه عوارض: صدور فیش عوارض تراکم و نوسازی بر اساس متراژ بنا و نوع کاربری و پرداخت آن.
صدور پروانه شهرسازی: صدور مجوز غیرعملیاتی تثبیت تراکم توسط شهرداری.
طراحی و کنترل نقشههای فاز ۲: تهیه نقشههای اجرایی سازه، برق و مکانیک و تأیید آنها در سازمان نظام مهندسی.
تعیین مجری و ناظران و اخذ پروانه احداث: ثبت برگههای تعهد مهندسان ناظر و مجری ذیصلاح، ارائه تأییدیه آتشنشانی و صدور پروانه احداث بنا (جواز ساخت).
گامهای صدور پروانه ساختمانی و تعامل با نظام مهندسی و شهرداری
فرآیند قانونی اخذ جواز ساخت با تشکیل پرونده در دفاتر خدمات الکترونیک شروع شده و پس از بازدید مأمور شهرداری، «دستور نقشه» صادر میگردد. دستور نقشه ملاک عمل معمار برای طراحی نقشههای فاز یک است. پس از تأیید نقشههای معماری اولیه و پرداخت عوارض تراکم، شهرداری سندی به نام «پروانه شهرسازی» صادر میکند.
توجه ویژه: در متن پروانه شهرسازی صراحتاً قید شده که «این سند مجوز شروع عملیات ساختمانی نیست». شروع هرگونه عملیات فیزیکی تنها پس از ارائه نقشههای فاز دو، ثبت برگههای سبز تعهد مهندسان ناظر و مجری ذیصلاح و صدور «پروانه احداث بنا» امکانپذیر است.
نقشههای فاز یک (معماری اولیه) صرفاً جانمایی فضاها، روابط پلانی و نمای کلی را بر اساس مقررات شهرسازی نشان میدهند و فاقد جزئیات دقیق اجرایی، سایزینگ تیرها و ستونها، مسیر دقیق لولهکشیها و محاسبات باربری هستند.
شروع عملیات ساختمانی یا انعقاد قرارداد با پیمانکار بر مبنای نقشههای فاز یک، بزرگترین خطای کارفرمایان کمتجربه است 1 . نقشههای فاز دو بر اساس محاسبات دقیق مهندسی سازه (مباحث ۶، ۹ و ۱۰ مقررات ملی)، تأسیسات مکانیکی (مبحث ۱۴) و برقی (مبحث ۱۳) تهیه میشوند 2 . عدم استفاده از نقشههای فاز دو باعث دوبارهکاری در کارگاه، تداخل تیرها با داکتهای تأسیساتی، ادعاهای اضافه هزینه .توسط پیمانکار و صدمه به استحکام بنا خواهد شد
مدیریت پیمان (Cost-Plus)؛ مزایا، خطرات پنهان و نحوه کنترل فاکتورها
در مدل مدیریت پیمان، پیمانکار مسئولیت مدیریت اجرایی، هماهنگی اکیپها و تدارکات را بر عهده گرفته و حقالزحمه خود را به صورت درصدی از هزینههای مستقیم پروژه (معمولاً ۸ تا ۱۵ درصد در پروژههای متعارف و ۱۲ تا ۲۰ درصد در ساخت ویلاهای لوکس) دریافت میکند.
مزیت اصلی: کیفیت اجرای بالا به دلیل عدم تضاد منافع پیمانکار با مصرف متریال باکیفیت و انعطافپذیری در اعمال تغییرات حین ساخت.
خطر پنهان: تضاد منافع پنهان؛ با افزایش هزینههای فاکتوری، سود درصدی پیمانکار نیز افزایش مییابد که این موضوع میتواند انگیزه کنترل هزینه را در مجری کاهش دهد.
برای کنترل حسابرسی در مدیریت پیمان، سه سازوکار الزامی است:
قانون سه استعلام: برای خریدهای بالای یک سقف مشخص، پیمانکار موظف به ارائه حداقل ۳ پیشفاکتور رسمی است.
رسید باسکول و تطبیق فیزیکی: تمامی خریدهای عمده (میلگرد، سیمان، بتن) باید با قبض باسکول و تأیید ناظر مقیم کارفرما ورود پیدا کنند.
ثبت تنخواه و حساب مستقل: افتتاح یک حساب بانکی مشترک یا مخصوص پروژه که پرداختها صرفاً بر مبنای اسناد مثبتِ ممهور انجام گیرد.
قراردادهای EPC و مقطوع؛ مزایا و شروط استفاده برای کاهش ریسک سرمایهگذار
در قراردادهای قیمت مقطوع یا EPC (Engineering, Procurement, Construction)، یک شرکت مسئولیت کامل طراحی، تأمین مصالح و اجرای صفر تا صد را در قبال مبلغی مشخص و جدول زمانبندی ثابت بر عهده میگیرد. این مدل کلیه ریسکهای ناشی از تورم مصالح و تاخیرات اجرایی را به پیمانکار منتقل میسازد.
شرط استفاده از این روش، تکمیل ۱۰۰ درصدی نقشههای فاز دو، تدوین دقیق دفترچه مشخصات فنی (Technical Specifications) و ثبات نسبی در تأمین مالی است. در صورت وجود ابهام در نقشهها، پیمانکار قیمت پیشنهادی خود را با ضرایب ریسک بسیار بالا ارائه داده یا در طول کار دچار بنبست ادعای خسارت (Claim) خواهد شد.

ملاکهای طلایی در انتخاب شرکت ساختمانی و ارزیابی پیمانکار
انتخاب مجری نامناسب، اصلیترین عامل دوبارهکاری، کیفیت نازل و دعاوی حقوقی است. کارفرمایان باید برای ارزیابی پیمانکاران از چکلیست سنجش صلاحیت میدانی استفاده کنند.
آیتمهای کلیدی غربالگری صلاحیت فنی و اعتباری پیمانکار عبارتند از:
رزومه میدانی قابل لمس: بازدید حضوری از پروژههای تحویلدادهشده حداقل ۳ سال قبل، جهت بررسی کیفیت واقعی نازککاری، نشستهای احتمالی، وضعیت نما و ترکهای سازهای.
ساختار دفتر فنی و پرسنل کارگاه: الزام حضور سرپرست کارگاه مقیم واجد شرایط (مهندس عمران) و دارای گواهی ایمنی، به همراه پشتیبانی دفتر فنی قوی برای تدوین صورتوضعیتها.
شفافیت نرمافزاری و سیستم گزارشدهی: توانایی شرکت در ارائه لاگ روزانه کارگاه، گزارشهای پیشرفت فیزیکی بر اساس WBS و برنامه زمانبندی زمانبندی دقیق (MSP/Primavera).
توان مالی و اعتباری شرکت: دارا بودن تمکن مالی اولیه برای تزریق نقدینگی مقطعی به کارگاه در صورت تأخیر کوتاهمدت در پرداختهای کارفرما جهت جلوگیری از خواب پروژه.
استعلام رضایت از کارفرمایان قبلی: استعلام رفتار حقوقی و اخلاقی شرکت در برخورد با کارهای اضافی (Extra Work)، نوسانات بازار و مدیریت تاخیرات مجاز و غیرمجاز.
سوالات حیاتی که قبل از امضای قرارداد باید از مدیرعامل شرکت بپرسید
«در پروژههای قبلی، بزرگترین بحران ایمنی یا تاخیر پروژه چه بوده و چگونه آن را مدیریت کردهاید؟» (ارزیابی مدیریت بحران).
«ساختار تیم مقیم شما در کارگاه به چه صورت است و سرپرست کارگاه چند سال سابقه اجرایی مستقیم دارد؟» (ارزیابی کادر فنی).
«پروتکل تضمین کیفیت (QA/QC) شما برای کنترل آزمایشگاهی بتن، جوش و اتصالات چیست؟» (ارزیابی کنترل کیفی).
«نحوه مواجهه شرکت با تغییرات در نقشهها یا درخواستهای جدید کارفرما حین اجرا چگونه تسویه میشود؟» (ارزیابی شفافیت مالی).
ساختار اصولی قرارداد ساختمانی؛ بندهای الزامآور برای حفاظت از کارفرما
قرارداد ساختمانی سند اصلی تنظیم روابط حقوقی و مالی است؛ استفاده از فرمتهای خام و غیرتخصصی ناگزیر به خسارات مالی منجر میشود.
تضمینها و کسورات: حسن انجام کار، پیشپرداخت و بیمه
برای تضمین سلامت فنی و مالی اجرای پیمان، کسورات و ضمانتهای زیر الزامی است:
سپرده حسن انجام کار: از هر صورتوضعیت پرداختی به پیمانکار، مبلغ ۱۰ درصد به عنوان سپرده حسن انجام کار کسر میشود. آزادسازی ۵۰ درصد آن پس از تحویل موقت و ۵۰ درصد مابقی پس از دوره تضمین (Defect Liability Period) و رفع کلیه نواقص صورت میگیرد.
تضمین پیشپرداخت: در صورت پرداخت پیشپرداخت جهت تجهیز کارگاه یا خرید متریال اولیه، کارفرما باید در قبال آن ضمانتنامه معتبر بانکی یا چک ضمانت صیادی صادرشده توسط شخص حقوقی پیمانکار دریافت نماید.
بیمه مسئولیت مدنی و ماده ۳۸: براساس قوانین، تهیه بیمه مسئولیت مدنی کارگاه در قبال کارکنان و اشخاص ثالث الزامی است. همچنین طبق ماده ۳۸ قانون تأمین اجتماعی، ۵ درصد از هر صورتوضعیت به همراه آخرین قسط پیمانکار تا زمان ارائه مفاصاحساب سازمان تأمین اجتماعی نزد کارفرما مسدود میگردد.
بند جریمه تاخیرات روزانه (خسارت تاخیر تادیه و تاخیر فیزیکی)
در قرارداد باید زمانبندی کلی و فازهای کلیدی (Milestones) صراحتاً ذکر شود. برای تاخیرات غیرمجاز پیمانکار (مانند کمبود نیروی انسانی یا عدم مدیریت مناسب کارگاه)، جریمه دیرکرد روزانه (وجه التزام) مشخص میشود. این مبلغ باید متناسب با نرخ اجارهبهای متراژ کل پروژه تعیین گردد تا جنبه بازدارندگی داشته باشد.
تفکیک تاخیرات مجاز (مانند شرایط فورسماژور، بارشهای خارج از عرف، یا تاخیر در پرداخت صورتوضعیتها توسط کارفرما) از تاخیرات غیرمجاز الزامی است.
نحوه حل اختلاف و شفافیت در بند فسخ و خاتمه پیمان
بر اساس چارچوبهای استاندارد پیمان (مانند نشریه ۴۳۱۱ سازمان برنامه و بودجه)، قرارداد باید دارای بندهای شفاف در خصوص فسخ و خاتمه باشد:
ماده فسخ پیمان (معادل ماده ۴۶ شرایط عمومی): در صورت تخلف صریح پیمانکار (مانند تاخیر بیش از حد مجاز، واگذاری پیمان به غیر یا عدم رعایت الزامات ایمنی)، کارفرما حق فسخ، ضبط ضمانتنامهها و دریافت خسارت را خواهد داشت.
خاتمه پیمان (معادل ماده ۴۸ شرایط عمومی): در صورتی که به دلایل قهری یا تغییر استراتژی، کارفرما قصد ادامه پروژه را نداشته باشد، پیمان بدون اعمال جریمه بر پیمانکار، خاتمه یافته و هزینههای مصالح پایکار و کارهای انجامشده بر اساس صورتجلسات مشترک تسویه میشود.
ارجاع به داوری: درج بند داوری فنی و حقوقی (ارجاع به کارشناس رسمی دادگستری یا داور مرضیالطرفین متخصص در صنعت ساختمان) به جای مراجعه مستقیم به محاکم عمومی، سرعت حل اختلافات و جلوگیری از توقف طولانیمدت پروژه را تضمین میکند.
فازبندی صفر تا صد عملیات اجرایی ساختمان (Lifecycle of Construction)
عملیات ساختمانی دارای چرخهای پیوسته است که هر مرحله وابسته به صحت اجرای مرحله قبل است.
۱. تجهیز کارگاه، تخریب و پایدارسازی گود (نقطه بحرانی ایمنی)
عملیات با ایمنسازی محیط، نصب حصار کارگاهی، انشعابات موقت آب و برق و تجهیز فضا برای پرسنل آغاز میشود. تخریب بنای قدیمی با رعایت کامل مبحث دوازدهم صورت میگیرد. پس از آن، گودبرداری طبق نقشههای اجرایی آغاز شده و همزمان سیستم پایدارسازی گود (مانند سازه نگهبان خرپایی، انکراژ، نیلینگ یا شمعگذاری) تحت نظارت مهندس ناظر سازه اجرا میشود.
۲. اجرای سازه (بتنی یا فولادی) و کنترل کیفی آزمایشگاهی
پس از رگلاژ کف گود و اجرای بتن مگر، آرماتوربندی فونداسیون طبق نقشههای فاز دو انجام میشود. در سازههای بتنی، قالببندی، بتنریزی فونداسیون و سپس اجرای ستونها، تیرها و سقفها در مراحل تیپیکال ادامه مییابد. کنترل کیفی شامل اخذ نمونههای آزمایشگاهی مقاومت بتن و تست کشش آرماتورها الزامی است. در سازههای فولادی، کنترل کیفیت جوشها (تستهای غیرمخرب UT/MT) و گشتاور پیچهای اتصالات اهمیت حیاتی دارد.
۳. سفتکاری و تاسیسات مکانیکی و برقی (زیرکار و تستهای فشار)
شامل اجرای دیوارچینی، والپستها و کلافهای افقی و عمودی جهت مقاومسازی در برابر زلزله (مطابق پیوست ۶ استاندارد ۲۸۰۰) است. پس از آن، شیارزنی و اجرای خطوط تاسیسات برقی (لولهگذاری، قوطیگذاری) و تأسیسات مکانیکی (لولهکشی آب، فاضلاب، سرمایش و گرمایش) انجام میگیرد. پیش از پوشاندن لولهها، اجرای تستهای فشار مجاز لولهکشی آب و گاز و تست عدم تسریب فاضلاب الزامی است.
۴. نازککاری، تجهیز نما و عملیات پایانی
این فاز شامل اجرای عایقهای رطوبتی (ایزوگام/قیرگونی سرویسها و بام)، شیارزنی و گچخاک، کاشیکاری و سرامیک، سنگکاری نما و مشاعات، اجرای سقفهای کاذب، نقاشی، نصب درب و پنجرهها و در نهایت نصب شیرآلات، کلید و پریزها و تجهیزات سرمایشی/گرمایشی است.
۵. تحویل موقت، تستهای راهاندازی و برچیدن کارگاه
پس از اتمام عملیات، کمیسیون تحویل موقت با حضور کارفرما، ناظران و پیمانکار تشکیل میشود. کلیه سیستمهای تاسیساتی (آسانسور، اعلام و اطفای حریق، موتورخانه) تست راهاندازی (Commissioning) میشوند. لیست صورت مجلس نواقص (Punch List) تنظیم شده و پیمانکار مهلت مییابد نواقص را رفع کرده، کارگاه را برچیده و آماده صدور پایانکار شهرداری شود.
کنترل هزینهها و سیستم نظارت بر کارگاه؛ فرمول جلوگیری از پرت بودجه
کنترل هزینه در پروژههای ساختمانی مستلزم استقرار یک سیستم سهوجهی است: اول، تهیه لیست ریزمتره و برآورد مصالح بر اساس نقشههای فاز ۲ قبل از آغاز عملیات؛ دوم، تفکیک خریدهای عمده کارگاهی با الزام سه استعلام قیمت رسمی و تأیید دستگاه نظارت کارفرما؛ سوم، پرداخت صورتوضعیتها صرفاً پس از اندازهگیری فیزیکی احجام اجراشده در کارگاه با کسر کسورات قانونی و سپرده حسن انجام کار.
یکی از حوزههای اصلی اتلاف بودجه در سازه، میزان ضایعات و اورلپ آرماتورها است. در آنالیز بهای استانداردهای عمرانی (فهرست بها)، ضریب پرت مجاز تهیه و اجرای میلگرد ۱.۰۳۷۵ (معادل ۳.۷۵ درصد) در نظر گرفته میشود. اما در شرایط واقعی کارگاه، میزان پرت به دلیل پرت قطعات خردشده و اورلپ (همپوشانی) آرماتورها بین ۵ تا ۸ درصد متغیر است.

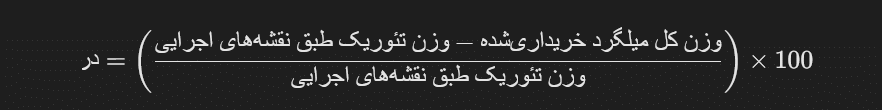

فرمول محاسبه و کنترل پرت آرماتور در قراردادهای پیمانکاری:

در متن قرارداد باید قید شود که پرت آرماتور تا سقف مجاز توافقشده (مثلاً ۴ یا ۵ درصد) بر عهده کارفرما است؛ اما مازاد بر این مقدار، به عنوان اتلاف متریال شناسایی شده و هزینه ریالی آن از صورتوضعیت پیمانکار کسر خواهد شد. این بند قانونی، پیمانکار را ملزم به استفاده از نرمافزارهای بهینهسازی برش میلگرد (Cutting Stock Software) مینماید.
وظایف مهندس ناظر در برابر مجری ذیصلاح؛ کارفرما به چه کسی باید تکیه کند؟
تفکیک مسئولیتهای نظام مهندسی برای حفاظت از منافع مالی و فنی کارفرما اهمیت دارد:
مهندس ناظر نظام مهندسی: ناظر حقیقی یا حقوقی تعیینشده از سوی سازمان نظام مهندسی، نماینده قانونگذار و مرجع نظارتی پروژه است. مسئولیت اصلی او کنترل انطباق عملیات با نقشههای مصوب، ضوابط شهرسازی و مقررات ملی ساختمان است. ناظر مسئولیت مالی یا تدارکاتی در قبال کارفرما ندارد و حق تغییر نقشهها یا صدور دستور خرید را دارا نمیباشد.
مجری ذیصلاح (پیمانکار اصلی): مسئولیت فنی و اجرایی کامل کارگاه، رعایت مقررات ایمنی (مبحث ۱۲) و کیفیت ساخت بر عهده اوست.
ناظر مقیم کارفرما (دستگاه نظارت اختصاصی): در پروژههای میانمقیاس و بزرگ، کارفرما باید یک مهندس ناظر مقیم مستقل استخدام کند. این شخص پاسدار مستقیم منافع مالی، کیفی و زمانی کارفرماست؛ متره مقادیر را کنترل کرده، صحت فاکتورها را میسنجد و تحویل کارهای پوشیده (مانند عایقکاری و آرماتوربندی قبل از بتنریزی) را تأیید مینماید.
پرسشهای متداول کارفرمایان درباره شروع پروژه ساختمانی (FAQ)
س۱: حداقل سرمایه یا بودجه نقدی مورد نیاز برای شروع یک پروژه ساختمانی چقدر است؟ پاسخ مستقیم تکجملهای: کارفرما باید حداقل ۳۰ تا ۴۰ درصد از کل برآورد هزینه ساخت را به عنوان نقدینگی اولیه در دست داشته باشد تا در فاز اسکلت با بنبست مواجه نشود. توضیح کوتاه: این بودجه هزینههای سنگین پروانه ساختمانی، بیمه، تجهیز کارگاه، گودبرداری و تأمین آهنآلات و بتن سازه را تا مرحلهای که بتوان از ابزارهای پیشفروش یا وامهای ساخت استفاده کرد، پوشش میدهد.
س۲: بهترین مدل قراردادی برای کارفرمایی که هیچ تجربه ساختمانی ندارد کدام است؟ پاسخ مستقیم تکجملهای: قرارداد طرح و ساخت (EPC) یا قرارداد قیمت مقطوع با شرکتهای حقوقی معتبر، امنترین گزینه برای کارفرمایان کمتجربه است. توضیح کوتاه: این مدلها مسئولیتهای پیچیده مهندسی، انطباق نقشهها، خرید روزمره متریال و ریسک اجرایی را به یک نهاد تخصصی انتقال میدهند و کارفرما فقط بر مبنای خروجی تحویلشده هزینه پرداخت میکند.
س۳: در روش مدیریت پیمان، درصد متعارف دستمزد پیمانکار چقدر است؟ پاسخ مستقیم تکجملهای: درصد مدیریت پیمان در ساختمانهای مسکونی متعارف معمولاً بین ۸ تا ۱۵ درصد و در پروژههای لوکس یا با حجم کار بالا بین ۱۰ تا ۱۸ درصد متغیر است. توضیح کوتاه: این درصد به مقیاس پروژه، دشواری موقعیت کارگاه، سرعت تامین مالی از سوی کارفرما و شرح وظایف پیمانکار (صرفاً نظارت اجرایی یا خرید و تدارکات کامل) بستگی مستقیم دارد.
س۴: چطور میتوان از تقلب در فاکتورها در قرارداد مدیریت پیمان جلوگیری کرد؟ پاسخ مستقیم تکجملهای: با تدوین پروتکل الزامی سه استعلام کتبی برای خریدهای بالای یک سقف مشخص و استخدام یک ناظر مقیم جهت تطبیق متریال ورودی با فاکتورها. توضیح کوتاه: فاکتورها باید حاوی شماره تماس و کد اقتصادی فروشنده باشند و خریدهای کلی (آرماتور، سیمان، تأسیسات) با حضور نماینده مالی کارفرما و وزنکشی مستقیم از روی باسکول تسویه شوند.
س۵: وظیفه بیمه حوادث کارگاه بر عهده چه کسی است؛ کارفرما یا پیمانکار؟ پاسخ مستقیم تکجملهای: تهیه بیمه مسئولیت مدنی کارفرما در قبال کارکنان و اشخاص ثالث الزامی است و هزینه آن بسته به مفاد قرارداد توسط یکی از طرفین پرداخت میشود، اما نام هر دو باید در بیمهنامه درج گردد. توضیح کوتاه: حتی در صورت تخلف پیمانکار، کارفرما به عنوان مقصر دارای مسئولیت کیفری شناخته میشود؛ بنابراین کارفرما باید شخصاً از صدور بیمهنامه کامل با کلوزهای بینام و پرداخت غرامت کافی اطمینان حاصل کند.
س۶: چه زمانی باید با مهندسین مشاور و مجری قرارداد بست؟ پاسخ مستقیم تکجملهای: مشاور و طراح باید قبل از اقدام رسمی به پرونده شهرداری انتخاب شود، اما قرارداد با پیمانکار اصلی پس از تصویب قطعی نقشههای اجرایی فاز ۲ منعقد میگردد. توضیح کوتاه: امضای قرارداد با پیمانکار قبل از داشتن دفترچه محاسبات و نقشههای فاز ۲ به دلیل عدم امکان تدوین ریزمتره دقیق، ریسک تغییر هزینهها و ادعاهای بعدی پیمانکار را به شدت بالا میبرد.
جمعبندی و راهکارهای مدیریت ریسک
شروع و اجرای پروژه ساختمانی سفری پیچیده است که موفقیت در آن نیازمند توازن میان سه ضلع زمان، هزینه و کیفیت است. کارفرمایان با عبور شتابزده از گام صفر و فاز اداری، ریسکهای مالی و حقوقی پروژه خود را افزایش میدهند. اتکا بر نقشههای اجرایی فاز دو، تدوین قراردادهای محکم بر پایه استانداردهای ملی (مانند نشریه ۴۳۱۱)، کنترل مستمر فاکتورها و استقرار سیستم نظارت مقیم، تضمینکننده حفظ سرمایه و تحقق سود اقتصادی مورد انتظار در بازار مسکن خواهد بود.


ساختار اصولی قرارداد ساختمانی؛ بندهای الزامآور برای حفاظت از کارفرما
فازبندی صفر تا صد عملیات اجرایی ساختمان (Lifecycle of Construction)
کنترل هزینهها و سیستم نظارت بر کارگاه؛ فرمول جلوگیری از پرت بودجه
